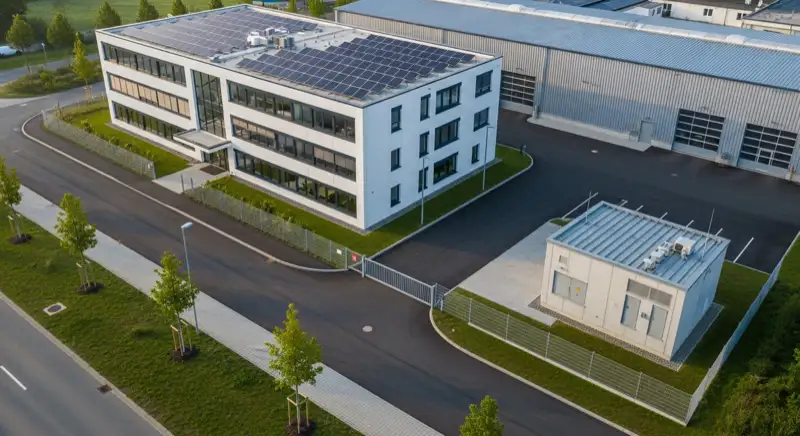

Luftaufnahme einer Gewerbehalle mit Photovoltaikanlage und kompakter Übergabestation auf dem Betriebsgelände
Ab einigen hundert Kilowatt führt der Weg ins Netz über eine eigene Übergabestation: Der Netzanschluss wird dann zum eigenen Teilprojekt.

Kurz gesagt: Jede gewerbliche Photovoltaikanlage hat nach § 8 EEG einen gesetzlichen Anspruch auf Netzanschluss, und zwar vorrangig und unverzüglich. In der Praxis entscheidet die Anlagengröße über Aufwand und Dauer: Bis 30 kW gilt ein vereinfachtes Verfahren mit Monatsfrist, bis etwa 135 kW läuft der Anschluss meist über die Niederspannung, darüber wird häufig ein Mittelspannungsanschluss mit eigener Übergabestation nötig. Ein Anlagenzertifikat Typ B ist grundsätzlich ab 135 kW Pflicht, entfällt aber seit der NELEV-Änderung für Anlagen bis 500 kW installierter Leistung und maximal 270 kW Einspeiseleistung. Als Kostenrahmen für ein Mittelspannungsprojekt sind nach Erfahrungswerten rund 50.000 bis 80.000 Euro realistisch, kleine Anlagen kommen mit wenigen tausend Euro aus. Dieser Ratgeber führt durch Ablauf, Fristen, Kosten und die typischen Stolperstellen.

Ob sich das Projekt insgesamt rechnet, zeigt der Ratgeber zur Wirtschaftlichkeit gewerblicher PV; wie der Strom ab 100 kWp vermarktet wird, erklärt der Beitrag zur Direktvermarktung.

Das Wichtigste in Kürze

  • Rechtsanspruch: Netzbetreiber müssen EEG-Anlagen unverzüglich und vorrangig anschließen (§ 8 EEG). Der Anspruch besteht unabhängig davon, ob der Netzbetreiber gerade Kapazität übrig hat.
  • Vereinfachtes Verfahren bis 30 kW: Antwortet der Netzbetreiber nicht innerhalb eines Monats auf das Netzanschlussbegehren, darf die Anlage am vorhandenen Anschluss auch ohne seine Zustimmung angeschlossen werden (Solarpaket I).
  • Anlagenzertifikat B: grundsätzlich ab 135 kW Pflicht, Kosten je nach Projekt etwa 5.000 bis 20.000 Euro. Ausnahme: bis 500 kW installierte Leistung und 270 kW Einspeiseleistung genügen vereinfachte Nachweise.
  • Mittelspannung: Viele Netzbetreiber verlangen ab etwa 200 bis 300 kW Anschlussleistung einen Mittelspannungsanschluss mit Übergabestation, manche erst ab 400 bis 630 kW.
  • Kostenverteilung: Anschlusskosten bis zum Verknüpfungspunkt zahlt der Anlagenbetreiber (§ 16 EEG), Netzverstärkung und Ausbau der Netzbetreiber (§ 17 EEG).
  • Dauer: von wenigen Wochen (Kleinanlage) bis 6 bis 12 Monate (Mittelspannungsprojekt mit Station und Zertifikat).

Anspruch und Netzverknüpfungspunkt: die Grundlagen

Das EEG gibt Anlagenbetreibern eine starke Position: Nach § 8 Abs. 1 EEG sind Netzbetreiber verpflichtet, Anlagen zur Erzeugung von Strom aus erneuerbaren Energien unverzüglich und vorrangig an ihr Netz anzuschließen. Sie können den Anschluss nicht mit Verweis auf fehlende Kapazität ablehnen, sondern müssen ihr Netz nötigenfalls ausbauen (§ 12 EEG). Was sie dürfen: einen anderen, technisch und wirtschaftlich günstigeren Verknüpfungspunkt zuweisen und die Kosten des Anschlusses selbst dem Betreiber auferlegen.

Zentral ist dabei der Begriff des Netzverknüpfungspunkts. Der Netzverknüpfungspunkt ist der Punkt im öffentlichen Stromnetz, an dem die Photovoltaikanlage einspeist; nach § 8 EEG ist es grundsätzlich der Punkt, der in der Luftlinie die kürzeste Entfernung zum Standort der Anlage aufweist und für die Aufnahme der Leistung technisch geeignet ist, sofern nicht ein anderer Punkt gesamtwirtschaftlich günstiger ist. Davon zu unterscheiden ist der Netzanschlusspunkt als Übergabestelle zwischen Kundenanlage und Netz: Bei einer 20-kWp-Anlage auf dem Betriebsgebäude fallen beide praktisch zusammen (Hausanschluss), bei einem 500-kWp-Projekt liegt dazwischen unter Umständen eine eigene Übergabestation samt Kabeltrasse.

Für die Praxis heißt das: Nicht Du suchst Dir den Verknüpfungspunkt aus, sondern der Netzbetreiber prüft und weist ihn zu. Genau deshalb ist das Netzanschlussbegehren der kritische erste Schritt jedes gewerblichen PV-Projekts, noch vor der Bestellung von Modulen oder der Vertragsunterschrift mit dem Installateur. Wer umgekehrt erst baut und dann fragt, riskiert, dass die Anlage monatelang fertig auf dem Dach liegt, ohne einspeisen zu dürfen.

Merksatz

Der Netzverknüpfungspunkt ist der Punkt im öffentlichen Netz, an dem eine PV-Anlage einspeist. Nach § 8 EEG gilt grundsätzlich der in Luftlinie nächstgelegene technisch geeignete Punkt, und der Netzbetreiber muss EEG-Anlagen dort unverzüglich und vorrangig anschließen.

Der Ablauf in 6 Schritten

1

Netzanschlussbegehren stellen

Formlose oder formularbasierte Anfrage an den Verteilnetzbetreiber mit Standort, geplanter Leistung (kWp und Wechselrichterleistung), Lageplan und technischen Datenblättern. Viele Netzbetreiber bieten Online-Portale; vollständige Unterlagen starten die Fristen.

2

Netzverträglichkeitsprüfung abwarten

Der Netzbetreiber prüft, ob und wo die Leistung aufgenommen werden kann, und teilt Verknüpfungspunkt, Anschlusskonzept und gegebenenfalls Kosten mit. Ergebnis ist die Einspeisezusage mit reservierter Kapazität.

3

Detailplanung und Verträge

Elektroplanung, Messkonzept, bei Mittelspannung Planung der Übergabestation nach den technischen Anschlussbedingungen (TAB) des Netzbetreibers, Abschluss von Netzanschluss- und Anschlussnutzungsvertrag, Beauftragung der Direktvermarktung ab 100 kWp.

4

Bau von Anschluss und Anlage

Tiefbau für Kabeltrassen, Setzen der Station, Installation der PV-Anlage. Netzseitige Arbeiten führt der Netzbetreiber oder ein von ihm zugelassenes Unternehmen aus, die Kundenanlage Dein Fachbetrieb.

5

Zählersetzung und Inbetriebnahme

Der Messstellenbetreiber setzt die Messtechnik (ab großen Verbräuchen als registrierende Leistungsmessung), dann erfolgt die Inbetriebsetzung gemeinsam mit dem Netzbetreiber inklusive Inbetriebsetzungsprotokoll.

6

Meldungen und Nachweise

Registrierung im Marktstammdatenregister innerhalb eines Monats, Einspeisevergütung oder Marktprämie beim Netzbetreiber anmelden, bei zertifizierungspflichtigen Anlagen die Konformitätserklärung fristgerecht nachreichen.

Checkliste: Unterlagen für das Netzanschlussbegehren

Die Anforderungen unterscheiden sich im Detail je Netzbetreiber, der Kern ist aber überall gleich. Wer diese Unterlagen beim ersten Kontakt vollständig einreicht, startet die Fristen sofort und erspart sich die typischen zwei bis drei Nachforderungsrunden:

  • Standortdaten: Adresse, Flurstück, amtlicher Lageplan oder Katasterauszug mit eingezeichnetem Gebäude und gewünschtem Anschlusspunkt.
  • Anlagendaten: geplante Modulleistung (kWp), Wechselrichterleistung (kVA), gegebenenfalls geplante Begrenzung der Einspeiseleistung am Verknüpfungspunkt, Speichergröße und -leistung, Betriebsweise (Überschuss- oder Volleinspeisung).
  • Komponentennachweise: Datenblätter und Einheiten- bzw. Komponentenzertifikate der Wechselrichter und des Netz- und Anlagenschutzes; bei zertifizierungspflichtigen Projekten Angaben zur vorgesehenen Zertifizierungsstelle.
  • Bestandsdaten: vorhandene Anschlussgröße und Zählernummern, bestehende Erzeugungsanlagen am selben Anschluss (sie zählen bei Schwellenwerten mit), aktuelle Jahresverbrauchswerte und, falls vorhanden, Lastgänge.
  • Elektroplanung: Übersichtsschaltplan der geplanten Kundenanlage mit Messkonzept, erstellt vom Elektrofachbetrieb oder Fachplaner.
  • Kontakt- und Vollmachtsdaten: Wenn der Installateur oder Projektierer das Begehren für Dich stellt, verlangen Netzbetreiber eine Vollmacht des Anschlussnehmers.

Ein Tipp aus der Praxis: Reiche die Anfrage auch dann ein, wenn die endgültige Modulbelegung noch nicht feststeht. Für die Netzverträglichkeitsprüfung zählt die angemeldete Wechselrichter- und Einspeiseleistung, nicht die exakte Modulanzahl. Eine leicht großzügig angemeldete Leistung lässt sich später problemlos unterschreiten, eine Erhöhung löst dagegen eine neue Prüfung aus. Wer perspektivisch erweitern will, etwa eine zweite Dachfläche oder einen Speicher, sollte das im Begehren bereits erwähnen, damit der Netzbetreiber den Verknüpfungspunkt mit Reserve plant.

Fristen: Was der Netzbetreiber wann liefern muss

Das EEG setzt den Netzbetreibern klare Fristen, die mit dem Solarpaket I (in Kraft seit Mai 2024) noch einmal verschärft wurden:

  • Anlagen bis 30 kW: Für sie gilt das vereinfachte Verfahren. Meldet sich der Netzbetreiber nicht innerhalb eines Monats nach Eingang des Netzanschlussbegehrens, gilt der vorhandene Verknüpfungspunkt als nutzbar, und die Anlage darf ohne seine Zustimmung angeschlossen werden (§ 8 Abs. 5 und 6 EEG). Die fachgerechte Ausführung durch ein Elektrounternehmen bleibt selbstverständlich Pflicht.
  • Solaranlagen über 30 bis 100 kWp: Der Netzbetreiber muss unverzüglich, spätestens binnen 8 Wochen, einen Zeitplan für die Bearbeitung übermitteln und das Ergebnis seiner Netzverträglichkeitsprüfung mitteilen (§ 8 Abs. 6 EEG in der Fassung des Solarpakets I).
  • Größere Anlagen: Auch hier gilt der Grundsatz der Unverzüglichkeit samt Pflicht zur Übermittlung eines Zeitplans mit Verfahrensschritten; in der Praxis hängt die Bearbeitungszeit stark von der Netzsituation und der Auslastung des Netzbetreibers ab.

Wichtig zu wissen: Die Fristen laufen erst ab vollständigem Begehren. Fehlende Datenblätter oder ein unklarer Lageplan sind der häufigste Grund, warum Projekte schon in Schritt 1 Wochen verlieren. Es lohnt sich, die Checkliste des jeweiligen Netzbetreibers exakt abzuarbeiten und den Eingang bestätigen zu lassen. Bleibt der Netzbetreiber untätig, helfen eine schriftliche Fristsetzung unter Verweis auf § 8 EEG und notfalls die Clearingstelle EEG/KWKG als Schlichtungsinstanz.

Und wenn der Netzbetreiber ablehnt? Eine echte Ablehnung des Anschlusses ist rechtlich kaum möglich, in der Praxis kommt sie als Zuweisung eines weit entfernten Verknüpfungspunkts oder als lange Wartezeit auf Netzausbau daher. In beiden Fällen gilt: Begründung schriftlich anfordern, die Gesamtwirtschaftlichkeit der Zuweisung hinterfragen (§ 8 Abs. 3 EEG verlangt, dass die Mehrkosten des Anlagenbetreibers berücksichtigt werden) und Alternativen prüfen, etwa eine reduzierte Einspeiseleistung, mit der der vorhandene Punkt doch ausreicht. Viele Netzbetreiber bieten inzwischen Kapazitätskarten oder Vorab-Auskünfte an, mit denen sich kritische Standorte schon vor der Detailplanung erkennen lassen.

Niederspannung oder Mittelspannung?

Die Spannungsebene ist die wichtigste Weiche für Kosten und Dauer Deines Netzanschlusses. Grob gilt:

AnlagengrößeTypischer AnschlussRegelwerkBesonderheiten
bis 30 kWvorhandener Hausanschluss (Niederspannung)VDE-AR-N 4105vereinfachtes Verfahren, Monatsfrist
30 bis ca. 135 kWNiederspannung, ggf. verstärkter AnschlussVDE-AR-N 41058-Wochen-Frist, Wandlermessung üblich
ca. 135 bis 500 kWNiederspannung nahe Ortsnetzstation oder MittelspannungVDE-AR-N 4105 / 4110Zertifikat B entfällt bis 500 kW inst. / 270 kW Einspeisung
ab ca. 200-630 kWMittelspannung mit eigener ÜbergabestationVDE-AR-N 4110Schwelle je Netzbetreiber unterschiedlich
ab 950 kWMittel-/HochspannungVDE-AR-N 4110/4120volles Anlagenzertifikat (Typ A ab 950 kW)

Die Schwellen sind bewusst als Bandbreiten angegeben: Wo genau die Niederspannung endet, entscheidet die lokale Netzsituation. Viele Netzbetreiber verlangen ab etwa 200 bis 300 kW Anschlussleistung den Wechsel auf die Mittelspannungsebene, andere lassen an starken Ortsnetzen auch 400 bis 630 kW in der Niederspannung zu. Für die Projektkalkulation solltest Du die Schwelle Deines Netzbetreibers früh abfragen, denn der Sprung auf die Mittelspannung bedeutet eine eigene Übergabestation, Schutztechnik und deutlich höhere Anschlusskosten. Manchmal ist es wirtschaftlicher, die Anlage knapp unter der Schwelle zu dimensionieren oder die Einspeiseleistung am Verknüpfungspunkt zu begrenzen, als die nächste Spannungsebene zu erschließen. Auch ein Batteriespeicher kann helfen, Erzeugungsspitzen zu kappen und unter einer Anschlussschwelle zu bleiben.

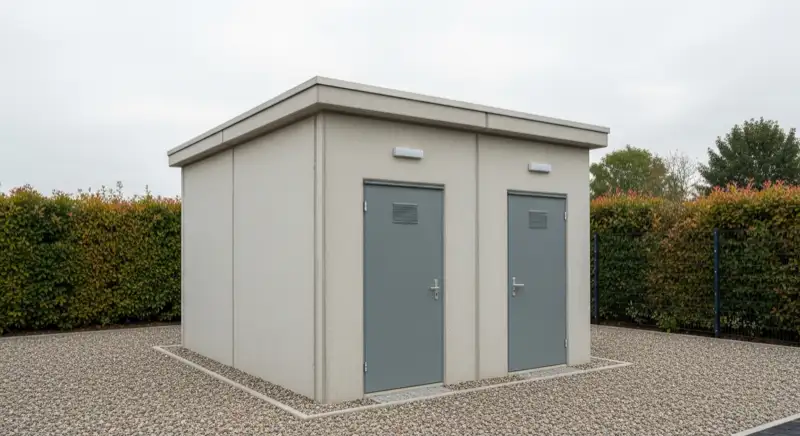

Kompakte Übergabestation aus Beton am Rand eines Gewerbegebiets mit geschlossenen Türen
Kompakte Übergabestation: Ab dem Mittelspannungsanschluss gehört ein solches Bauwerk zum Projektumfang des Anlagenbetreibers.

Anlagenzertifikat B und die 500-kW-Ausnahme

Für größere Erzeugungsanlagen verlangt das Regelwerk einen unabhängigen Nachweis, dass die Anlage die Netzanschlussregeln einhält, das sogenannte Anlagenzertifikat. Zuständig sind akkreditierte Zertifizierungsstellen. Die Systematik:

  • Bis 135 kW: Es genügen Einheitenzertifikate der Komponenten (Wechselrichter) und die Nachweise nach VDE-AR-N 4105. Kein Anlagenzertifikat nötig.
  • 135 bis 950 kW: Grundsätzlich ist das vereinfachte Anlagenzertifikat Typ B nach VDE-AR-N 4110 erforderlich. Es wird als Planungszertifikat vor Inbetriebnahme erstellt; nach der Inbetriebsetzung folgt die Konformitätserklärung, die je nach Vorgabe innerhalb von 12 Monaten beim Netzbetreiber vorliegen muss.
  • Ab 950 kW: volles Anlagenzertifikat Typ A mit umfangreicheren Prüfungen.

Die wichtigste Erleichterung der letzten Jahre kam über die Verordnung zum Nachweis elektrotechnischer Eigenschaften (NELEV): Erzeugungsanlagen und Speicher mit einer kumulierten installierten Leistung bis 500 kW hinter demselben Verknüpfungspunkt und einer maximalen Einspeiseleistung bis 270 kW brauchen kein Anlagenzertifikat mehr. Für sie reichen die vereinfachten Nachweise der Niederspannungsrichtlinie, und zwar unabhängig von der Spannungsebene, also auch am Mittelspannungsnetz. Für typische Gewerbeprojekte zwischen 135 und 500 kWp ist das bares Geld: Das Zertifikat B kostet nach Marktangaben je nach Anlagenkonstellation etwa 5.000 bis 20.000 Euro, die Konformitätserklärung wird ab rund 3.500 Euro angeboten, dazu kommen mehrere Wochen bis Monate Bearbeitungszeit.

💡 Einspeiseleistung gestalten

Die 270-kW-Grenze bezieht sich auf die maximale Einspeiseleistung am Verknüpfungspunkt, nicht auf die Modulleistung. Eine 400-kWp-Anlage mit hohem Eigenverbrauch und auf 270 kW begrenzter Einspeisung kann die Ausnahme nutzen. Ob sich die Begrenzung lohnt, hängt vom Lastprofil ab und gehört in die Wirtschaftlichkeitsrechnung des Planers.

Kosten: Rechenbeispiel 300-kWp-Anlage

Verbindliche Zahlen liefert nur das Angebot des Netzbetreibers, denn jede Netzsituation ist anders. Als Orientierung hier ein durchgerechnetes Beispiel für eine 300-kWp-Aufdachanlage auf einer Gewerbehalle, Anschluss an die Mittelspannung mit eigener Übergabestation, 50 Meter Kabeltrasse über das eigene Grundstück, Einspeiseleistung auf 270 kW begrenzt (NELEV-Ausnahme greift, kein Anlagenzertifikat):

  • Übergabestation inkl. Schutztechnik und Montage: nach Erfahrungswerten etwa 40.000 bis 60.000 Euro, im Beispiel 50.000 Euro. Die Station bleibt Eigentum des Anlagenbetreibers.
  • Tiefbau und Mittelspannungskabel (50 m): rund 10.000 bis 20.000 Euro je nach Untergrund und Wiederherstellung der Oberflächen, im Beispiel 15.000 Euro.
  • Messtechnik und Wandlermessung (RLM): einmalig etwa 1.000 bis 3.000 Euro plus laufende Kosten des Messstellenbetriebs, im Beispiel 2.000 Euro.
  • Netzbetreiberleistungen (Prüfung, Inbetriebsetzung, ggf. Arbeiten am Verknüpfungspunkt): projektabhängig, im Beispiel 5.000 Euro.

Zusammen ergibt das rund 72.000 Euro Netzanschlusskosten, etwa ein Fünftel bis ein Viertel der gesamten Investitionssumme (300 kWp zu 800 bis 1.050 Euro pro kWp entsprechen 240.000 bis 315.000 Euro netto). Wäre zusätzlich ein Anlagenzertifikat B nötig, kämen im Mittel etwa 10.000 Euro dazu. Genau deshalb gehört die Netzanschlussfrage in jede frühe Projektkalkulation: Ein ungünstiger Verknüpfungspunkt kann ein sonst hochrentables Projekt kippen, ein günstiger die Rendite deutlich verbessern. Die Gesamtrechnung mit Erträgen und Amortisation zeigt der Ratgeber zur Wirtschaftlichkeit im Gewerbe.

Netzanschlusskosten im Beispiel: 300 kWp, Mittelspannung, 50 m Trasse (gesamt ≈72.000 €)
Übergabestation
50.000 €
Tiefbau + Kabel
15.000 €
Netzbetreiber
5.000 €
Messtechnik (RLM)
2.000 €

Eigene Beispielrechnung mit Erfahrungswerten, Stand Juli 2026. Verbindliche Kosten nennt ausschließlich das Angebot des Netzbetreibers.

Zum Vergleich das untere Ende der Skala: Eine 80-kWp-Anlage auf einem Bestandsgebäude mit ausreichend dimensioniertem Niederspannungsanschluss kommt häufig mit 3.000 bis 8.000 Euro Netzanschlusskosten aus, im Wesentlichen für Zählerschrank-Anpassung, Wandlermessung und Inbetriebsetzung. Zwischen diesen beiden Polen liegt fast jedes Gewerbeprojekt, und die Spannbreite zeigt, warum Pauschalangaben ohne Netzverträglichkeitsprüfung wenig wert sind.

Wer zahlt was: Anschluss vs. Netzausbau

Das EEG teilt die Kosten nach einem klaren Prinzip auf:

  • Netzanschlusskosten (§ 16 EEG): Alles vom Standort der Anlage bis zum zugewiesenen Verknüpfungspunkt zahlt der Anlagenbetreiber, einschließlich Messeinrichtungen und einer Übergabe- oder Trafostation, die ausschließlich dem eigenen Anschluss dient.
  • Netzausbaukosten (§ 17 EEG): Muss der Netzbetreiber sein Netz verstärken oder ausbauen, um die Leistung aufzunehmen, etwa einen Ortsnetztrafo tauschen oder eine Leitung verstärken, trägt er diese Kosten selbst und legt sie über die Netzentgelte um.

In der Praxis entsteht Streit meist an der Grenze: Weist der Netzbetreiber einen weiter entfernten Verknüpfungspunkt zu, verschiebt das Kosten zum Betreiber. § 8 Abs. 3 EEG erlaubt ihm die Zuweisung eines anderen Punkts nur, wenn das gesamtwirtschaftlich günstiger ist; die Mehrkosten des Anlagenbetreibers sind dabei zu berücksichtigen. Lass Dir die Zuweisung deshalb immer schriftlich begründen. Ein Baukostenzuschuss wie bei Verbrauchsanschlüssen fällt für die reine Einspeisung übrigens nicht an; er kann aber anteilig fällig werden, wenn Du im Zuge des Projekts auch Deine Bezugsleistung erhöhst, in der Niederspannung für den Teil über 30 kW.

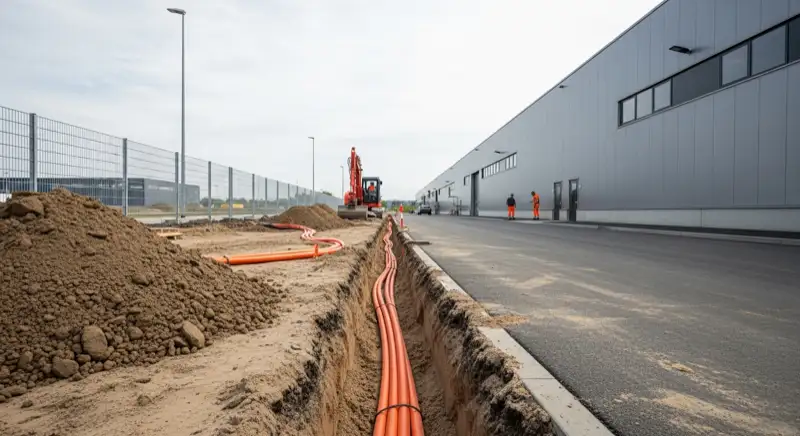

Offener Kabelgraben mit Leerrohren entlang einer Zufahrt zu einer Gewerbehalle
Tiefbau ist ein wesentlicher Kostenblock des Netzanschlusses: Jeder Meter Kabeltrasse zwischen Anlage und Verknüpfungspunkt geht zulasten des Betreibers.

Dauer: realistische Zeitpläne nach Anlagengröße

Wie lange der Netzanschluss dauert, hängt von Anlagengröße, Spannungsebene und der Auslastung des Netzbetreibers ab. Aus Projekterfahrungen lassen sich folgende Bandbreiten ableiten (jeweils vom vollständigen Netzanschlussbegehren bis zur Einspeisung):

Typische Gesamtdauer bis zur Einspeisung (Erfahrungswerte, Mittelwerte der Bandbreiten)
bis 30 kW
1-2 Mon.
30-135 kW (NS)
2-4 Mon.
135-500 kW (NELEV)
3-6 Mon.
MS mit Zertifikat B
6-12 Mon.

Balkenlänge = Mittelwert der Bandbreite (1,5 / 3 / 4,5 / 9 Monate). Regionale Netzsituation kann die Werte nach oben verschieben. NS = Niederspannung, MS = Mittelspannung.

Die langen Laufzeiten am oberen Ende entstehen selten durch die reine Prüfung, sondern durch die Summe der Gewerke: Lieferzeit der Übergabestation, Terminfindung für netzseitige Arbeiten, Zertifizierungsprozess und Zählersetzung. Wer den Netzanschluss parallel zur Anlagenplanung startet statt danach, spart auf Mittelspannungsprojekten regelmäßig mehrere Monate. Auch die Einspeisezusage selbst ist ein Taktgeber: Sie reserviert die Anschlusskapazität nur befristet, und wer Meilensteine wie Baubeginn verpasst, muss neu anfragen und landet wieder am Ende der Warteschlange.

Zur Einordnung der regionalen Unterschiede: In Netzgebieten mit vielen Bestandsanlagen und schwachen Ortsnetzen, typisch in ländlichen Regionen mit hoher PV-Dichte, dauern Prüfung und Umsetzung spürbar länger, weil häufiger Netzverstärkungen nötig werden. Städtische Netze nehmen Gewerbeanlagen oft schneller auf, dafür sind dort Trassenführung und Tiefbau teurer. Wer mehrere Standorte zur Auswahl hat, etwa bei Hallenneubauten oder Logistikprojekten, sollte die Netzanschlusssituation in die Standortentscheidung einbeziehen; sie kann zwischen zwei Gewerbegebieten derselben Stadt den Unterschied von Monaten und zehntausenden Euro ausmachen.

⚠️ Einspeisezusage nicht verfallen lassen

Die Einspeisezusage reserviert Deine Anschlusskapazität nur befristet und meist mit Meilensteinen (Bestellung, Baubeginn, Inbetriebnahme). Trage die Fristen in die Projektplanung ein und beantrage Verlängerungen rechtzeitig schriftlich, bevor die Reservierung erlischt.

Messkonzept, Zähler und Direktvermarktung

Mit der Anschlussplanung wird auch das Messkonzept festgelegt, also die Frage, wie Erzeugung, Eigenverbrauch und Netzbezug gemessen werden. Für Gewerbeanlagen sind drei Punkte wichtig:

  • Zweirichtungszähler oder getrennte Messung: Bei Überschusseinspeisung misst ein Zweirichtungszähler Bezug und Einspeisung, der Erzeugungszähler die Produktion. Komplexere Konzepte (mehrere Verbrauchsstellen, Speicher, Mieterstrom) brauchen ein mit dem Netzbetreiber abgestimmtes Messstellenkonzept.
  • Registrierende Leistungsmessung (RLM): Ab 100.000 kWh Jahresverbrauch ist die viertelstundengenaue Leistungsmessung Standard, bei größeren Einspeisern verlangt sie der Netzbetreiber ebenfalls. Sie ist zugleich Datenbasis für die Direktvermarktung.
  • Direktvermarktung ab 100 kWp: Anlagen über 100 kWp müssen ihren Strom über einen Direktvermarkter an der Börse vermarkten und fernsteuerbar sein. Den Vermarktungsvertrag solltest Du vor der Inbetriebnahme abschließen, sonst droht der Strom zunächst wertlos oder mit Abschlägen vergütet zu werden. Details und Anbietervergleich im Ratgeber Photovoltaik-Direktvermarktung.

Nach der Inbetriebnahme bleiben zwei Pflichten: die Registrierung im Marktstammdatenregister der Bundesnetzagentur innerhalb eines Monats (sonst drohen Vergütungskürzungen) und die Anmeldung der Vergütung beziehungsweise Marktprämie beim Netzbetreiber. Die aktuellen Vergütungssätze und ihre halbjährliche Degression erklärt der Beitrag zur Einspeisevergütung.

Bestandsgebäude: Wann der vorhandene Anschluss reicht

Die günstigste Übergabestation ist die, die Du nicht bauen musst. Viele Gewerbegebäude verfügen bereits über einen leistungsfähigen Niederspannungsanschluss, der für die Einspeisung mitgenutzt werden kann. Ob das klappt, hängt von drei Faktoren ab:

  • Dimensionierung des Hausanschlusses: Maßgeblich ist die Absicherung des vorhandenen Anschlusses und die Belastbarkeit der Zuleitung. Ein Betrieb mit 250 A Anschlusssicherung kann rechnerisch deutlich über 100 kW aufnehmen; ob die Reserve für die Einspeisung genügt, ergibt die Netzverträglichkeitsprüfung.
  • Zustand der Zähler- und Verteilanlage: Ältere Zählerschränke entsprechen oft nicht mehr den aktuellen technischen Anschlussbedingungen (TAB) des Netzbetreibers. Dann wird im Zuge des PV-Projekts eine Modernisierung fällig, die je nach Umfang einige tausend Euro kostet und in die Kalkulation gehört, aber unabhängig von der Anlagengröße auch dem Betrieb selbst zugutekommt.
  • Gleichzeitigkeit von Bezug und Einspeisung: Der Anschluss muss die maximale Differenz aus Erzeugung und Last tragen. Ein Betrieb, der tagsüber konstant viel Strom abnimmt, speist selbst bei größerer Anlagenleistung nur einen Teil zurück; die Einspeisebegrenzung am Verknüpfungspunkt kann den nutzbaren Spielraum zusätzlich erweitern.

Praktisch bedeutet das: Bei Anlagen bis etwa 100 kWp auf Bestandsgebäuden mit solidem Anschluss beschränken sich die Netzanschlusskosten häufig auf Zählerschrank-Anpassung, Wandlermessung und Inbetriebsetzungspauschalen, zusammen meist ein niedriger bis mittlerer vierstelliger Betrag. Erst wenn die Netzverträglichkeitsprüfung ergibt, dass der vorhandene Verknüpfungspunkt nicht genügt, stellt sich die Frage nach Anschlussverstärkung oder Mittelspannung. Auch hier gilt die Aufteilung der Paragrafen 16 und 17 EEG: Reine Netzverstärkung im vorgelagerten Netz ist Sache des Netzbetreibers, die Ertüchtigung Deiner Kundenanlage Deine.

Sonderfälle: Speicher, Ladeinfrastruktur, Volleinspeisung

Drei Konstellationen verdienen beim gewerblichen Netzanschluss besondere Aufmerksamkeit:

Batteriespeicher: Speicher zählen als Erzeugungsanlagen im Sinne der Anschlussregeln und fließen in die kumulierte installierte Leistung hinter dem Verknüpfungspunkt ein, auch bei der 500-kW-Grenze der NELEV-Ausnahme. Eine 350-kWp-Anlage plus 200-kW-Speicher liegt also über der Schwelle, selbst wenn die Einspeisung begrenzt ist. Wer die Ausnahme nutzen will, muss Speicherleistung und PV-Leistung gemeinsam planen. Andererseits kann ein Speicher die Einspeisespitzen glätten und so helfen, unter der 270-kW-Einspeisegrenze oder unter der Mittelspannungsschwelle zu bleiben; welche Systeme sich eignen, zeigt der Stromspeicher-Vergleich.

Ladeinfrastruktur: Baut der Betrieb parallel Wallboxen oder Schnellladepunkte auf, steigt die Bezugsleistung. Für den Teil der Leistungserhöhung über 30 kW kann in der Niederspannung ein Baukostenzuschuss anfallen, und die Gleichzeitigkeitsbetrachtung des Netzbetreibers ändert sich. PV, Speicher und Ladepunkte sollten deshalb als ein gemeinsames Anschlusskonzept angefragt werden, nicht als drei Einzelprojekte; das vermeidet doppelte Prüfungen und widersprüchliche Messkonzepte.

Volleinspeisung: Wer die Anlage als reinen Einspeiser betreibt, etwa auf einem verpachteten Hallendach ohne Eigenverbrauch, braucht ein eigenes Messkonzept mit separatem Einspeisezähler und profitiert von den höheren Volleinspeisungssätzen des EEG. Gerade bei Dachpachtprojekten ist der Netzanschluss oft der Faktor, der über die Pachthöhe entscheidet: Kurze Wege zum Verknüpfungspunkt machen das Dach für Investoren wertvoller.

Typische Verzögerungen und wie Du sie vermeidest

Aus der Projektpraxis wiederholen sich beim gewerblichen Netzanschluss dieselben Fehler. Die wichtigsten und ihre Gegenmittel:

  • Unvollständiges Netzanschlussbegehren: Fristen laufen erst ab Vollständigkeit. Checkliste des Netzbetreibers abarbeiten, Eingangsbestätigung anfordern, Rückfragen binnen Tagen beantworten.
  • Netzanschluss zu spät gestartet: Wer erst nach Anlagenbestellung anfragt, verliert auf Mittelspannungsprojekten Monate. Begehren parallel zur ersten Planungsphase stellen, denn die Einspeisezusage kostet nichts.
  • Schwelle zur Mittelspannung ignoriert: Eine Anlage knapp über der Schwelle des Netzbetreibers löst sechsstellige Zusatzkosten aus. Vorher abfragen, Anlagengröße und Einspeisebegrenzung durchrechnen.
  • Zertifizierung unterschätzt: Wo das Anlagenzertifikat B nötig ist, gehört die Zertifizierungsstelle von Projektbeginn an an den Tisch; nachträgliche Komponentenwechsel (anderer Wechselrichtertyp) machen Teile des Verfahrens zunichte.
  • Lieferzeit der Übergabestation: Stationen und Schutztechnik haben Lieferzeiten von mehreren Monaten. Früh bestellen, Typprüfung mit dem Netzbetreiber abstimmen.
  • Zählersetzung als Flaschenhals: Der Termin mit Messstellenbetreiber und Netzbetreiber ist oft der letzte kritische Pfad. Termin verbindlich vereinbaren, sobald die Fertigstellung absehbar ist.

Grundsätzlich gilt: Der Netzanschluss ist beim gewerblichen PV-Projekt der Teil mit den längsten und am wenigsten beeinflussbaren Wartezeiten. Gute Projektierer machen ihn deshalb zum ersten Arbeitspaket, nicht zum letzten. Bei der Anbieterauswahl lohnt die Frage, wie viele Projekte der Betrieb bereits mit Deinem konkreten Netzbetreiber umgesetzt hat, denn eingespielte Abläufe sparen hier mehr Zeit als jede Optimierung auf dem Dach. Wer sein Dach nicht selbst belegen will, kann den gesamten Prozess übrigens auch einem Investor überlassen; wie das funktioniert, zeigt der Ratgeber zur Dachpacht für Photovoltaik.

Was kostet Deine gewerbliche PV-Anlage?

Schätze den Kostenrahmen vorab und vergleiche Angebote geprüfter Fachbetriebe.

Jetzt Kosten berechnen →

Häufige Fragen zum PV-Netzanschluss im Gewerbe

Was ist ein Netzanschlussbegehren?
Das Netzanschlussbegehren ist die formale Anfrage an den Netzbetreiber, eine Erzeugungsanlage anschließen zu dürfen. Es enthält Standort, geplante Leistung, Anlagentechnik und Lageplan. Erst mit vollständigem Begehren beginnen die gesetzlichen Fristen für die Netzverträglichkeitsprüfung zu laufen.
Wie lange dauert der Netzanschluss einer gewerblichen PV-Anlage?
Als Erfahrungswerte gelten: 1 bis 2 Monate bei kleinen Anlagen bis 30 kW, 2 bis 4 Monate bei Anlagen bis 135 kW in der Niederspannung, 3 bis 6 Monate bei Anlagen bis 500 kW mit vereinfachtem Nachweis und 6 bis 12 Monate bei Mittelspannungsprojekten mit Anlagenzertifikat B und Übergabestation. Regionale Netzsituation und Auslastung des Netzbetreibers können die Werte deutlich verschieben.
Was kostet der Netzanschluss einer gewerblichen PV-Anlage?
Bei Anschluss über den vorhandenen Hausanschluss fallen oft nur Kosten für Zählerschrank-Anpassung und Messtechnik im niedrigen vierstelligen Bereich an. Wird ein Mittelspannungsanschluss mit Übergabestation nötig, sind nach Erfahrungswerten insgesamt etwa 50.000 bis 80.000 Euro realistisch, inklusive Station, Tiefbau, Messtechnik und gegebenenfalls Anlagenzertifikat. Verbindlich ist allein das Angebot des Netzbetreibers.
Ab wann brauche ich ein Anlagenzertifikat Typ B?
Grundsätzlich für Erzeugungsanlagen ab 135 kW maximaler Wirkleistung am Netzverknüpfungspunkt (VDE-AR-N 4110). Seit der NELEV-Änderung gilt eine Ausnahme: Bis 500 kW kumulierter installierter Leistung und maximal 270 kW Einspeiseleistung reichen die vereinfachten Nachweise nach VDE-AR-N 4105, unabhängig von der Spannungsebene.
Gilt die 500-kW-Ausnahme auch am Mittelspannungsnetz?
Ja. Die NELEV-Ausnahme ist spannungsebenen-unabhängig formuliert: Auch am Mittel- oder Hochspannungsnetz angeschlossene Anlagen bis 500 kW installierter Leistung und 270 kW Einspeiseleistung kommen ohne Anlagenzertifikat aus und weisen die Konformität wie Niederspannungsanlagen nach.
Was ist der Unterschied zwischen Netzverknüpfungspunkt und Netzanschlusspunkt?
Der Netzverknüpfungspunkt ist der Punkt im öffentlichen Netz, an dem die Anlage elektrisch einspeist; nach § 8 EEG grundsätzlich der in Luftlinie nächstgelegene technisch geeignete Punkt. Der Netzanschlusspunkt bezeichnet die Übergabestelle zwischen Kundenanlage und Netz. Bei kleinen Anlagen fallen beide praktisch zusammen, bei Mittelspannungsprojekten liegt dazwischen die Übergabestation.
Wie lange ist eine Einspeisezusage gültig?
Das regelt der jeweilige Netzbetreiber, üblich sind Befristungen der reservierten Anschlusskapazität auf mehrere Monate bis wenige Jahre mit Meilensteinen wie Bestellung oder Baubeginn. Wer die Frist reißt, verliert die Reservierung und muss neu anfragen. Die konkreten Bedingungen stehen in der Einspeisezusage selbst.
Wer zahlt die Trafostation beim PV-Netzanschluss?
Die Kosten des Anschlusses bis zum Netzverknüpfungspunkt trägt nach § 16 EEG der Anlagenbetreiber, dazu zählt eine ausschließlich dem eigenen Anschluss dienende Übergabe- oder Trafostation. Maßnahmen zur Verstärkung des vorgelagerten Netzes (Netzausbau) zahlt dagegen nach § 17 EEG der Netzbetreiber.
Darf ich eine Anlage bis 30 kW ohne Antwort des Netzbetreibers anschließen?
Ja, unter Voraussetzungen: Meldet sich der Netzbetreiber nach dem Netzanschlussbegehren nicht innerhalb eines Monats, gilt der vorhandene Verknüpfungspunkt für Anlagen bis 30 kW als nutzbar und der Anschluss darf ohne seine Zustimmung erfolgen (§ 8 Abs. 5 und 6 EEG, erweitert durch das Solarpaket I). Die fachgerechte Ausführung durch einen Elektrofachbetrieb und die Anmeldungen bleiben Pflicht.

Fazit

Der Netzanschluss ist beim gewerblichen PV-Projekt selten das technisch schwierigste, aber fast immer das zeitkritischste Arbeitspaket. Der gesetzliche Anspruch aus § 8 EEG ist stark, die Fristen sind seit dem Solarpaket I schärfer, und die NELEV-Ausnahme bis 500 kW installierter Leistung erspart vielen Gewerbeprojekten das teure Anlagenzertifikat. Wer das Netzanschlussbegehren früh und vollständig stellt, die Mittelspannungsschwelle seines Netzbetreibers kennt und Station, Zertifizierung und Zählersetzung als eigene Meilensteine plant, holt Monate aus dem Zeitplan und vermeidet die teuersten Überraschungen der Projektkalkulation.

Hinweis: Dieser Beitrag ersetzt keine rechtliche oder fachplanerische Beratung im Einzelfall.
